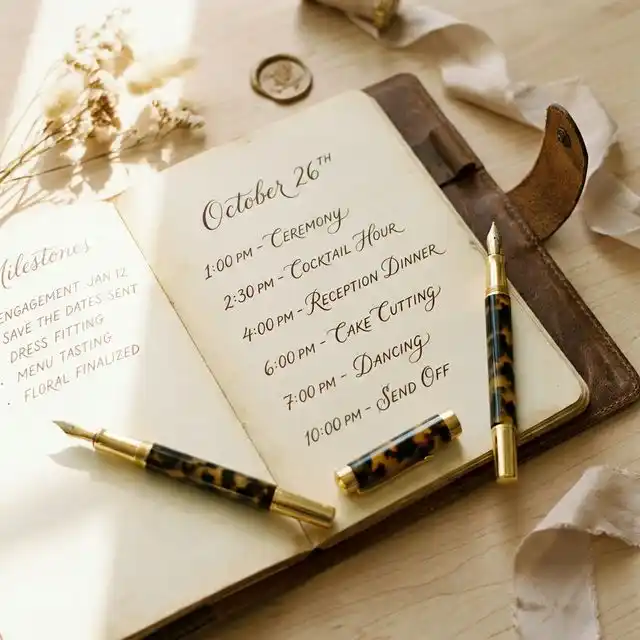

Organizar tu boda paso a paso
Organizar una boda es un proyecto. Tiene inicio, fases, hitos y un deadline inamovible: el día de la boda. Si lo tratas como un proyecto (sin quitarle la emoción, que para eso es una boda), todo fluye mucho mejor. En España, la organización media dura entre 12 y 14 meses, aunque el 30% de las parejas lo hacen en menos de 8. Aquí tienes el proceso completo, fase a fase.
Lo más importante antes de empezar: no intentes hacerlo todo a la vez. Cada fase tiene su momento y adelantar tareas no ahorra tiempo, solo genera más estrés. El orden que proponemos está basado en la experiencia real de cientos de bodas en España.
Fase 1: Las bases (18-12 meses antes)
Esta fase se resume en tres decisiones grandes: cuánto queréis gastar, cuándo os casáis y dónde. Todo lo demás viene después. No os dejéis arrastrar por Pinterest ni por las opiniones de nadie hasta que estos tres pilares estén en su sitio.
- Montar el primer presupuesto — La cifra total que estáis dispuestos a invertir. Incluye ahorros propios + aportaciones familiares. En España, el presupuesto medio de una boda en 2025-2026 oscila entre 20.000 € y 35.000 €, pero la horquilla es enorme: desde 8.000 € en una boda íntima hasta más de 60.000 € en celebraciones de 200 invitados.
- Elegir la fecha — Sábado en temporada alta (mayo-octubre) puede costar un 40% más que viernes en temporada baja. Tened esto en cuenta al cruzar presupuesto con fecha.
- Visitar y reservar el espacio — Es la decisión más estructural. El espacio determina el estilo, el número de invitados, el tipo de catering y buena parte del presupuesto. Visitad al menos 4-5 opciones antes de decidir. Consultad nuestra guía para elegir espacio.
- Decidir tipo de ceremonia — Civil, religiosa o simbólica. Cada una tiene requisitos administrativos distintos. Si es religiosa, los trámites eclesiásticos pueden tardar 3-6 meses. Si es civil, el expediente matrimonial se resuelve en 1-3 meses.
- Hacer una lista preliminar de invitados — No definitiva, pero sí orientativa. Necesitáis un número aproximado para elegir espacio y estimar catering. Consultad la guía de lista de invitados.
Fase 2: Los proveedores clave (12-9 meses)
Con el espacio cerrado, toca construir el equipo que hará posible la boda. No todos los proveedores necesitan la misma antelación, pero estos son los que se agotan antes:
- Contratar catering (si no lo incluye el espacio) — Solicitar al menos 3 presupuestos. Preguntar siempre: precio por persona, mínimo de comensales, opciones de menú infantil, gestión de alergias y si incluyen personal de servicio.
- Reservar fotógrafo y videógrafo — Los buenos se reservan con 12+ meses. Pedid ver reportajes completos, no solo las mejores fotos sueltas. Presupuesto medio en España: 1.500-3.500 € (foto) y 1.800-4.000 € (vídeo).
- Contratar música — DJ, banda en vivo o ambos. La sección de música te ayuda a decidir.
- Empezar la búsqueda del vestido — Los vestidos de diseño tardan 4-8 meses en fabricarse. Si queréis vestido a medida, este es el momento. Consultad cómo elegir vestido.
- Iniciar trámites legales — El expediente matrimonial civil requiere cita previa en el Registro Civil o en el Juzgado de Paz. Plazo habitual: 1-3 meses. Consultad requisitos legales.
- Valorar wedding planner — Si vuestra boda es de más de 150 invitados, de destino, o simplemente no tenéis tiempo, un profesional puede optimizar el proceso enormemente.
El 67% del presupuesto total de la boda se compromete en los primeros 3 meses de organización: espacio, catering y fotógrafo. Acertar en esas tres decisiones es más importante que obsesionarse con los detalles del centro de mesa.
Fase 3: Los detalles (9-6 meses)
Ya tenéis lo esencial. Ahora toca darle personalidad a la boda y cerrar las piezas que completan el puzzle.
- Diseñar y enviar invitaciones — Enviarlas 2-3 meses antes de la boda, pero diseñarlas ahora. Papel, digital o híbridas. Consultad la guía de invitaciones.
- Contratar floristería y decoración — Decidir estilo, paleta de colores y tipo de centros de mesa.
- Elegir complementos del vestido — Velo, zapatos, joyería. Consultad complementos de novia.
- Probar catering (degustación) — La mayoría de caterings ofrecen una degustación gratuita cuando confirmas. Aprovechadla para ajustar el menú.
- Elegir la tarta — Fondant, naked cake, buttercream. Consultad opciones en la sección banquete.
- Reservar peluquería y maquillaje + prueba — Haced la prueba con tiempo suficiente para cambiar si no os convence. Consultad belleza.
Fase 4: La recta final (6-3 meses)
Es la fase más intensa en gestión, pero también la más satisfactoria: veis cómo todo encaja.
| Tarea | Plazo ideal | Responsable |
|---|---|---|
| Confirmar asistencias | 6-4 meses | Pareja |
| Hacer el seating plan | 4-3 meses | Pareja |
| Pruebas del vestido | 6-4 meses | Novia |
| Elegir traje del novio | 4-3 meses | Novio |
| Preparar el cronograma del día | 3 meses | Pareja / WP |
| Confirmar todos los proveedores | 3 meses | Pareja / WP |
| Preparar viaje de novios | 4-3 meses | Pareja |
Fase 5: Última semana
La semana antes de la boda debería ser tranquila. Si llegáis estresados, es que habéis dejado cosas para el final. Consultad la guía completa de la semana antes.
- Lunes-Martes: Confirmar detalles finales con cada proveedor (horarios, montaje, contacto de emergencia)
- Miércoles: Preparar el kit de emergencia y empacar lo necesario
- Jueves: Ensayo en el espacio (si es posible) con padrinos y padres
- Viernes: Recoger vestido y traje, manicura, relax
- Sábado: Descansar. En serio. Duerme bien la noche antes.
Fase 6: El día de la boda
El gran día tiene su propio ritmo. Hemos preparado un cronograma completo hora a hora para que no te pierdas nada. Lo esencial: confía en tus proveedores, delega las emergencias de último minuto en alguien de confianza (tu wedding planner, tu padrino o tu hermana), y disfruta.
Fase 7: Después de la boda
Nadie te cuenta que después del «sí, quiero» hay trámites pendientes: actualización de documentos, cambio de DNI/pasaporte si cambias de apellido, agradecimiento a los invitados y resolución de posibles incidencias con proveedores.
La clave no es hacer todo rápido, sino hacer cada cosa en su momento. A 12 meses no deberías estar pensando en los centros de mesa. Y a 2 meses no deberías estar buscando espacio. Cada fase tiene su tiempo. Si te agobias, usa el checklist interactivo para ver qué toca ahora.
Checklist resumen por meses
- 18-12 meses: Presupuesto, fecha, espacio, lista de invitados preliminar
- 12-9 meses: Catering, fotógrafo, música, vestido, trámites legales
- 9-6 meses: Invitaciones, decoración, complementos, degustación, peluquería
- 6-3 meses: Confirmaciones, seating plan, cronograma, viaje de novios
- 3-1 mes: Proveedores finales, ensayo, kit emergencia
- Última semana: Recoger vestido, relax, ensayo
- Post-boda: Trámites, agradecimientos, viaje
Un listado como este es útil, pero un checklist interactivo donde marcar cada tarea completada es mejor. Úsalo junto con esta guía para llevar el control sin agobiarte. Y si quieres la visión en contexto temporal, abre el timeline interactivo e introduce tu fecha.
